6月21日,在新疆塔城地區托里縣廟爾溝老鎮廣袤的戈壁灘上,一場關乎綠色能源發展的建設戰役正火熱進行。隨著最后一方混凝土在暮色中緩緩注入模板,由中建二局承建的新疆塔城托里135萬千瓦風電項目首臺風機基礎順利完成澆筑。
現場施工人員的歡呼聲、機械轟鳴聲與掌聲交織,共同見證這一重要時刻。首臺風機基礎順利完成澆筑標志著該項目建設取得突破性進展,正式邁入新的階段。中建二局負責的新疆塔城托里135萬千瓦風電項目裝機容量達442.4兆瓦,規劃安裝6.7兆瓦與7.7兆瓦型風機,這些 “巨無霸” 風機未來將屹立在戈壁之上,把呼嘯而過的風轉化為源源不斷的綠色電力。

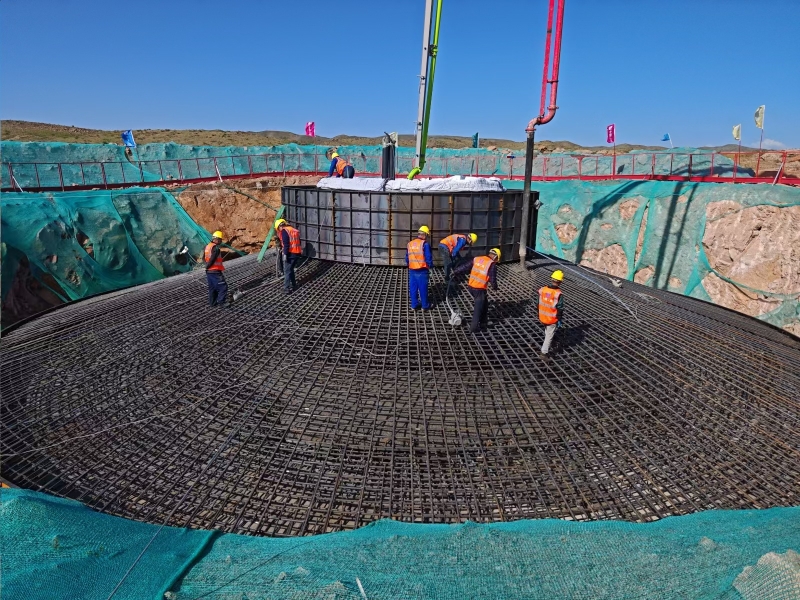

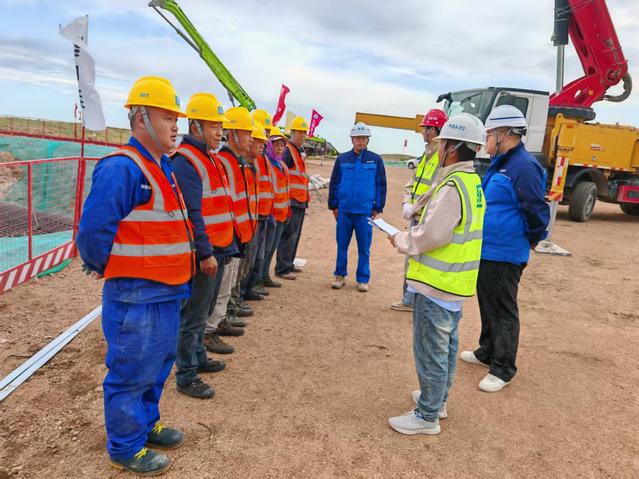

澆筑當日,施工現場呈現出一派繁忙而有序的景象。6臺混凝土攪拌車在臨時道路上穿梭往來,車身上沾染的塵土與戈壁的顏色融為一體;2臺泵車伸展著長長的臂架,如同鋼鐵巨蟒,將混凝土精準輸送到指定位置;數十名施工人員身著醒目的反光工裝,在模板旁各司其職、緊密配合。監理、業主以及項目部現場管理人員齊聚現場,為澆筑的順利完成保駕護航。為確保澆筑質量,項目團隊經過多次試驗與論證,最終決定采用特殊配比能夠抵御當?shù)氐牡蜏丨h(huán)境的Ca40抗凍混凝土。
施工過程中,施工人員嚴格控制塌落度在160-200mm區間,每澆筑50厘米就進行一次細致振搗,手持振搗棒的工人全神貫注,時刻觀察混凝土的密實情況,不放過任何一個氣泡。在12小時的連續奮戰中,現場人員恪盡職守、堅守崗位,沒有一絲一毫的懈怠。最終,在各方的共同努力下,857立方米混凝土順利澆筑完成,經檢測,各項指標均符合設計標準,為后續風機吊裝奠定了堅實基礎。
首臺風機基礎澆筑成功,不僅是對前期技術方案的驗證,更為后續大規模施工積累了寶貴經驗。接下來,中建二局新疆托里風電項目部將以此次澆筑為契機,進一步優化施工組織,細化施工流程,加快項目建設進度。中建二局新疆托里風電項目部將繼續發揚攻堅克難的精神,嚴格把控工程質量與施工安全,力爭項目早日并網發電。(通訊員:陳善娣)
